Viertel Schilsweg
Die komplette Infrastruktur und alle Versorgungsleitungen werden erneuert.

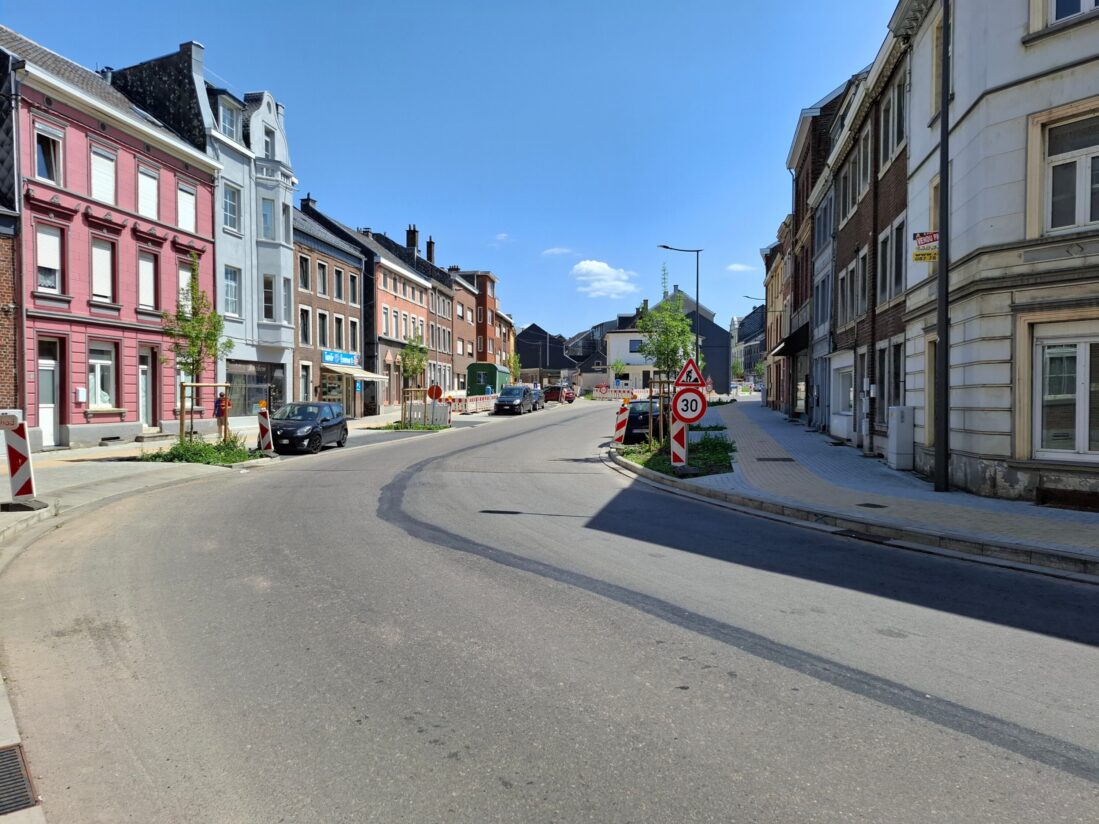

Die verkehrsberuhigte Gestaltung sorgt für mehr Sicherheit bei Fußgängern und Radfahrern.

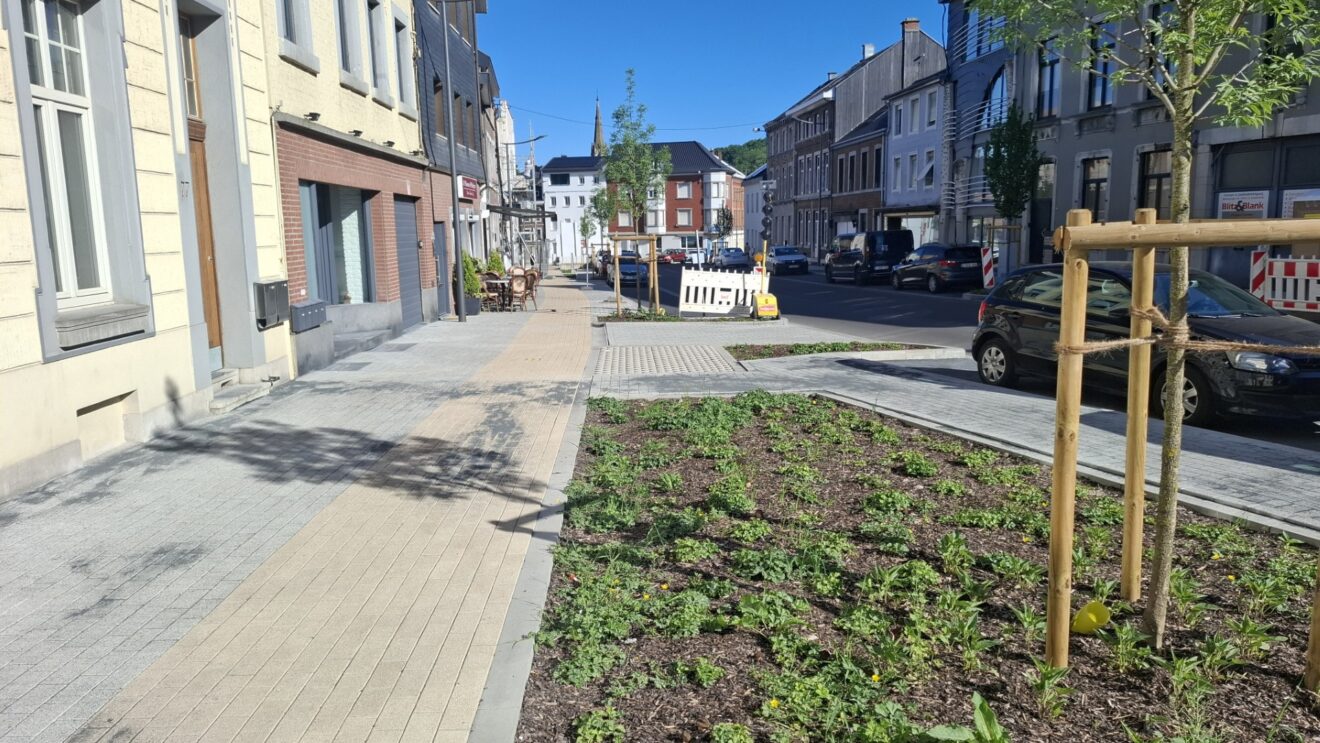

Grünflächen und Baumpflanzungen erhöhen die Lebensqualität im Viertel und schaffen Versickerungsmöglichkeiten.

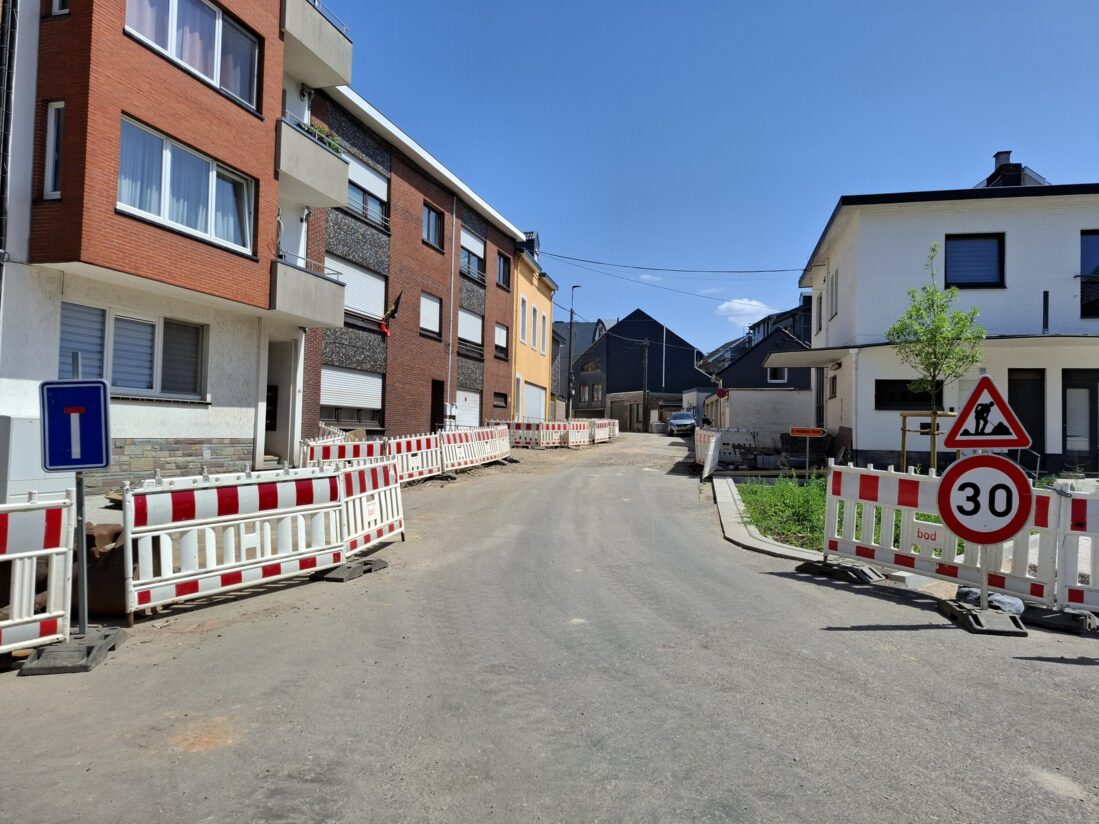

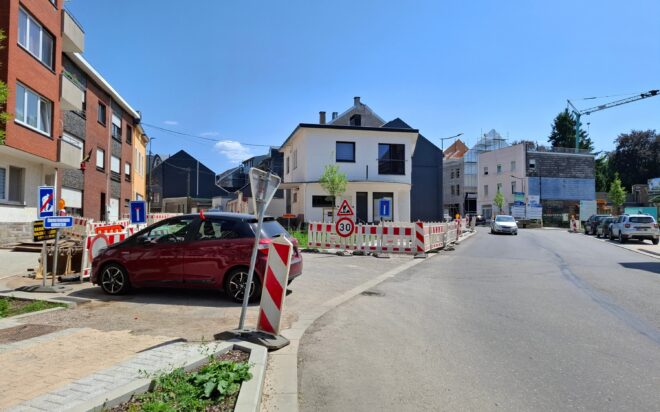

Stand der Dinge

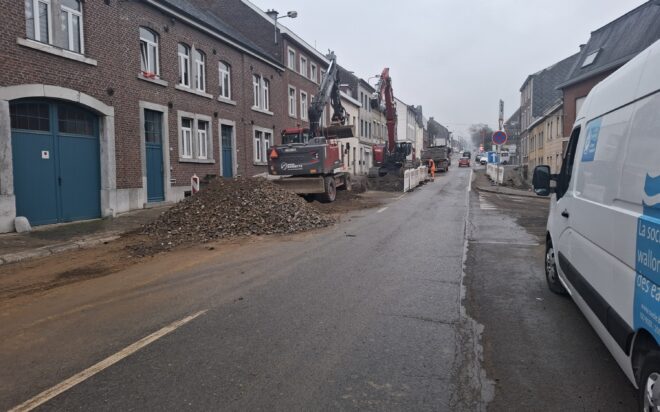

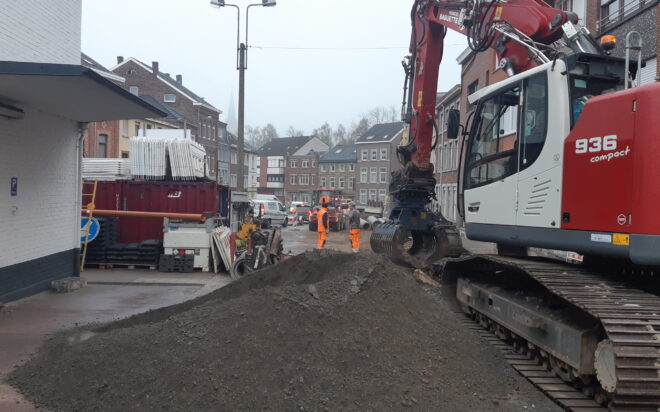

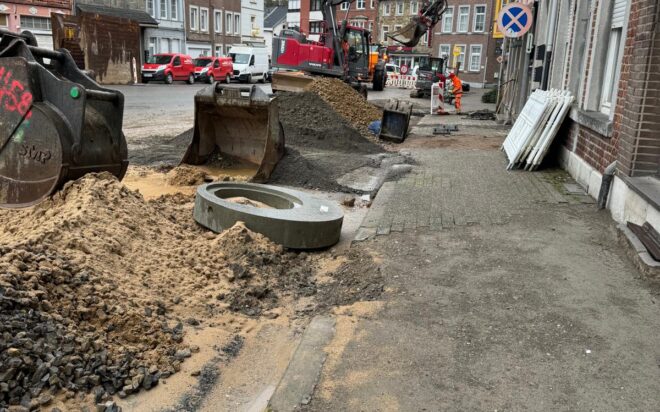

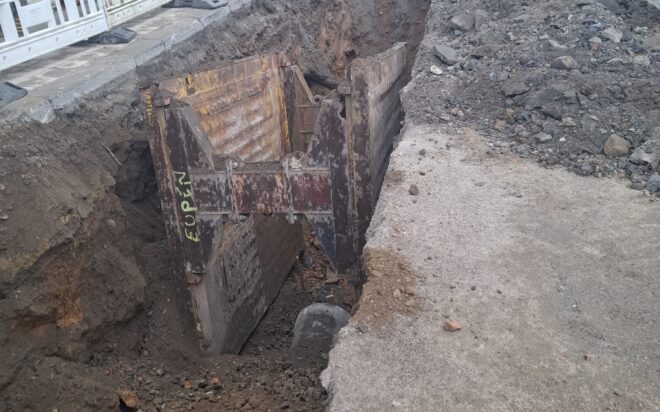

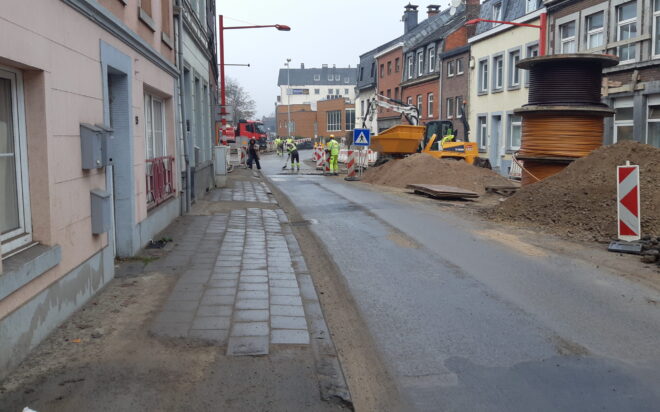

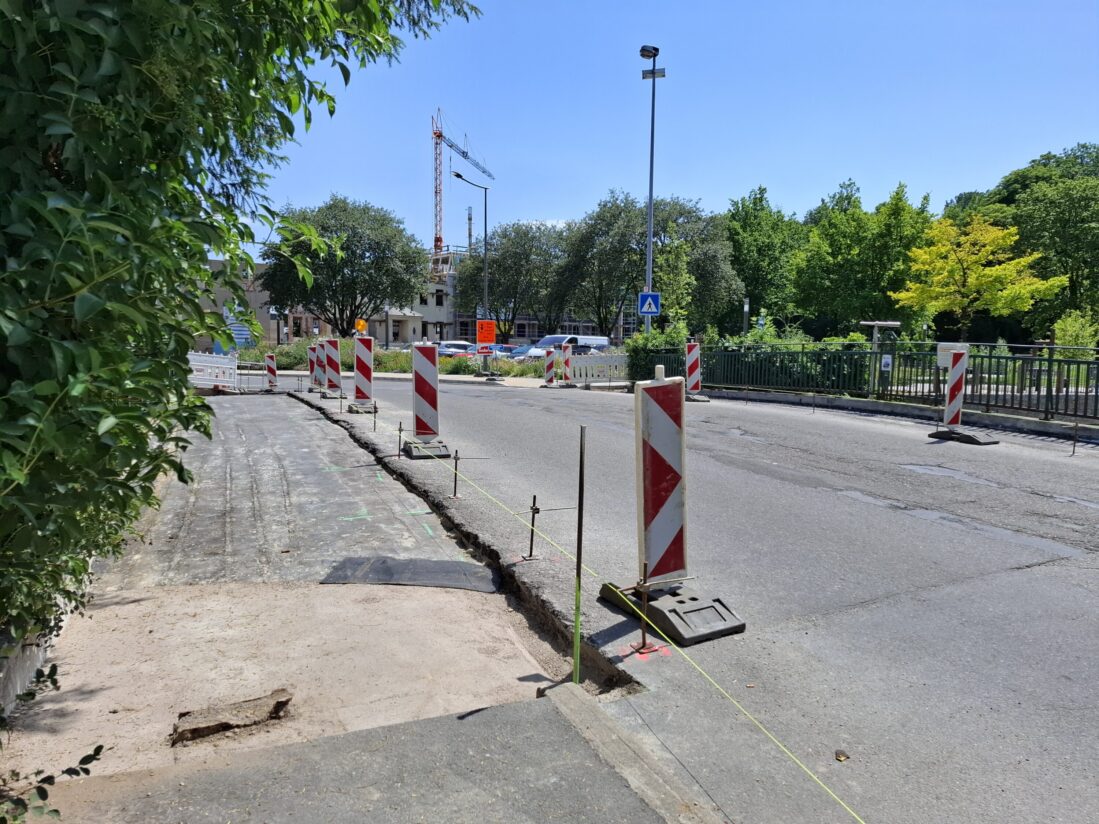

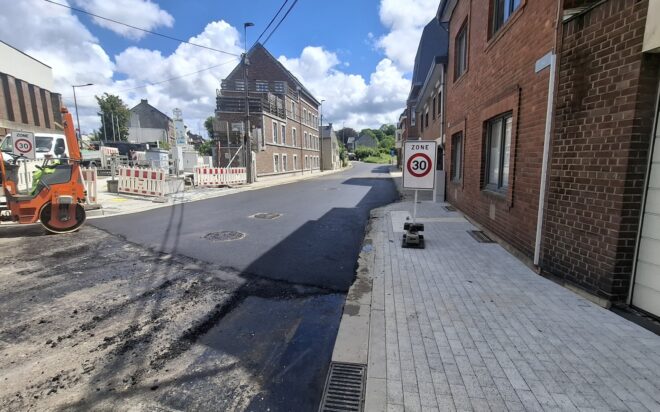

Die Kanal-, Versorger- und Straßenbauarbeiten sind im Schilsweg bis auf Höhe des Campus Unterstadt sehr weit fortgeschritten. Die Versorgerarbeiten sind in diesem Bereich weitestgehend abgeschlossen. Die Straßenarbeiten im Schilsweg werden voraussichtlich Ende August abgeschlossen.

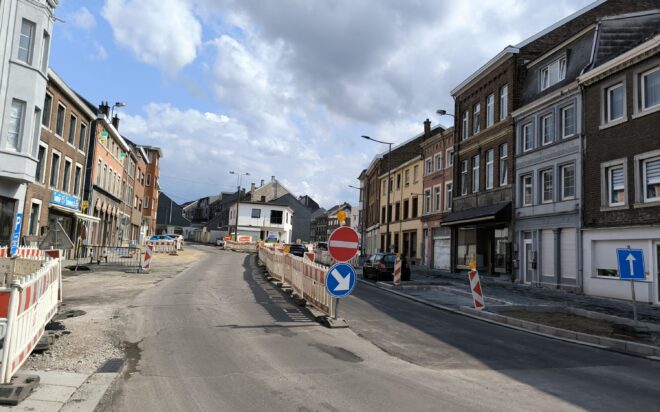

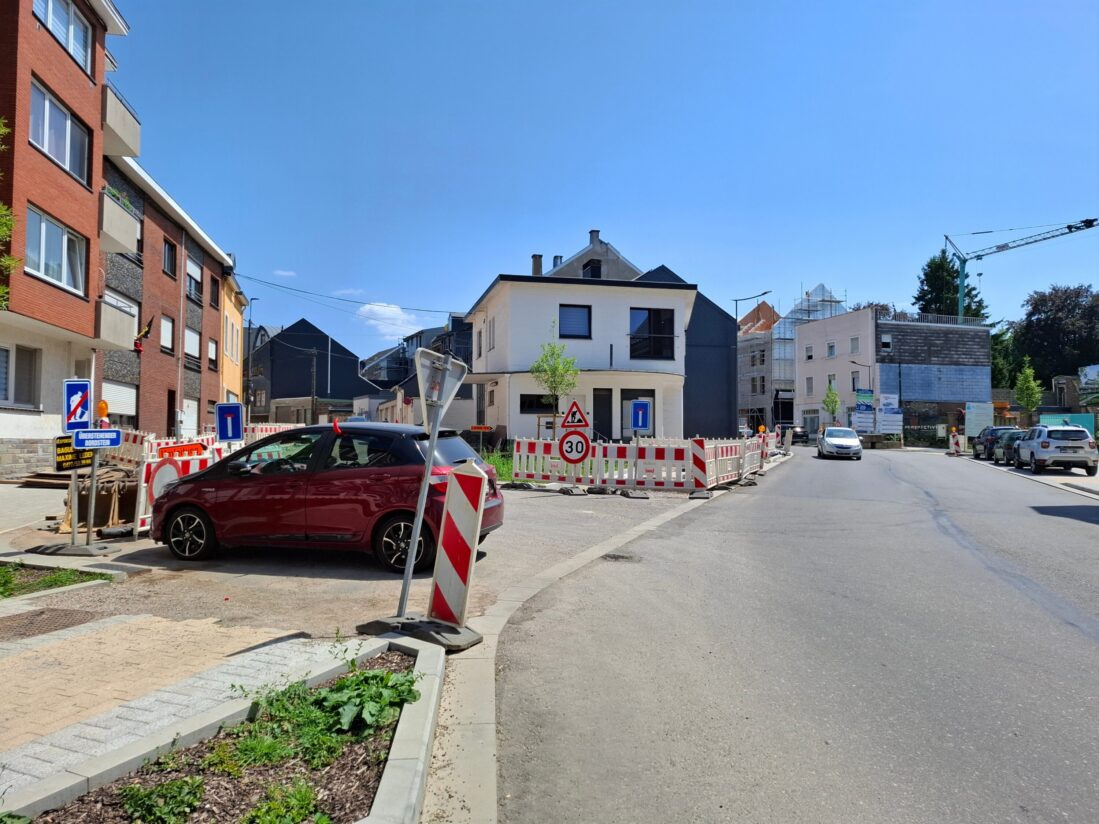

Die Kanalarbeiten in Bellmerin und der Oberen Haagenstraße (Bauphase 5) sind abgeschlossen. Die Versorgerarbeiten laufen in diesem Bereich bis voraussichtlich Ende September. Gleichzeitig beginnen die Straßenarbeiten im Laufe des August.

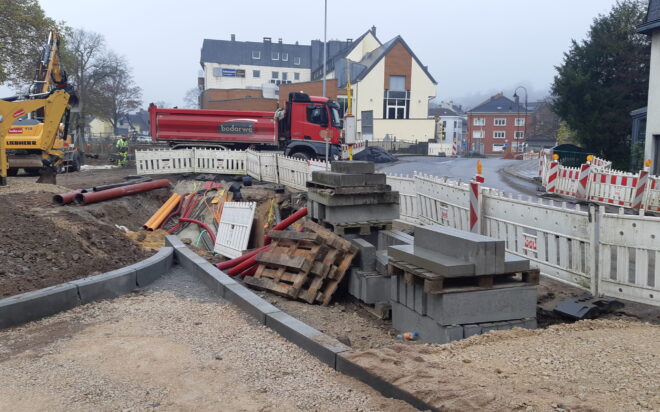

In der Unteren Haagenstraße sind die Kanal- und Versorgerarbeiten sehr weit fortgeschritten und werden bis Anfang Juli weitestgehend fertiggestellt (Bauphase 6).

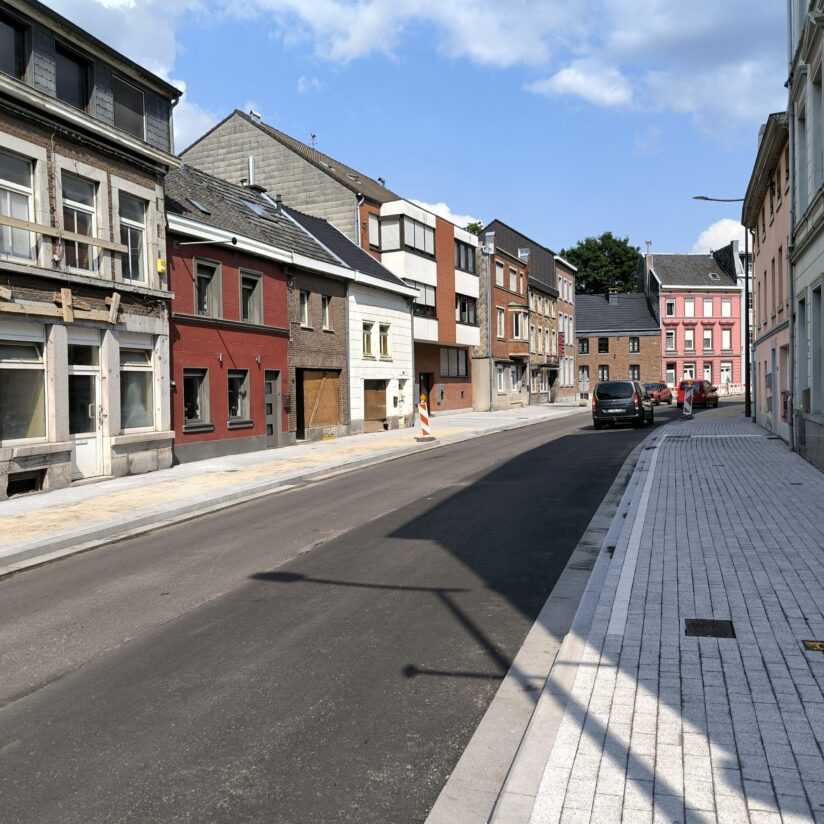

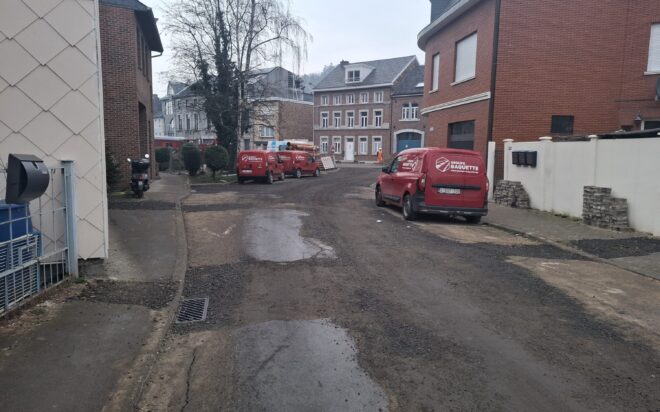

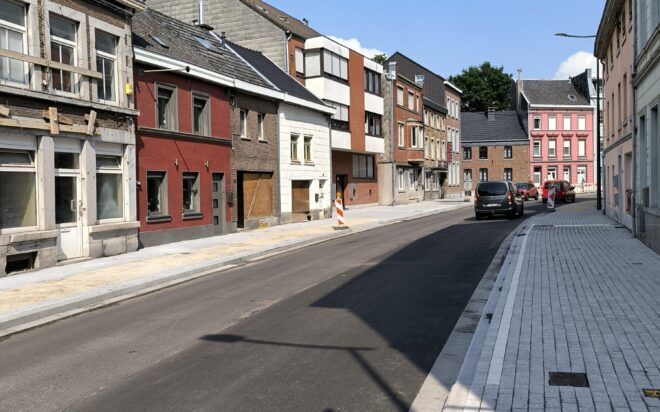

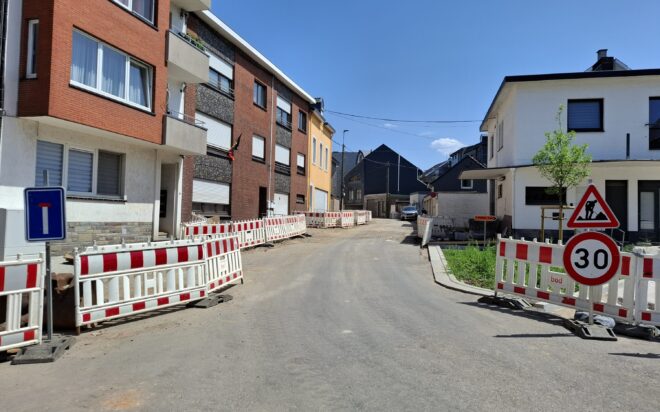

Die Straßenarbeiten im vorderen Bereich der Straße Hütte bis zur Kreuzung mit dem Mühlenweg sind fertiggestellt und in der Monschauer Straße werden die Arbeiten bis zu den Bauferien abgeschlossen.

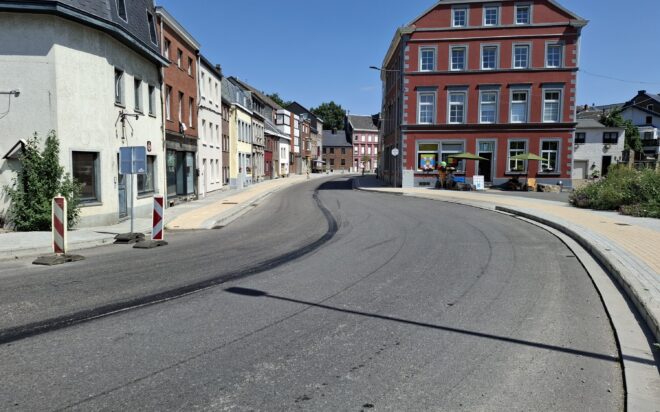

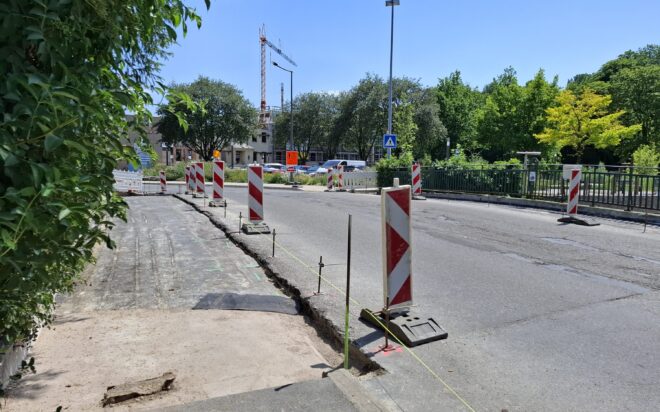

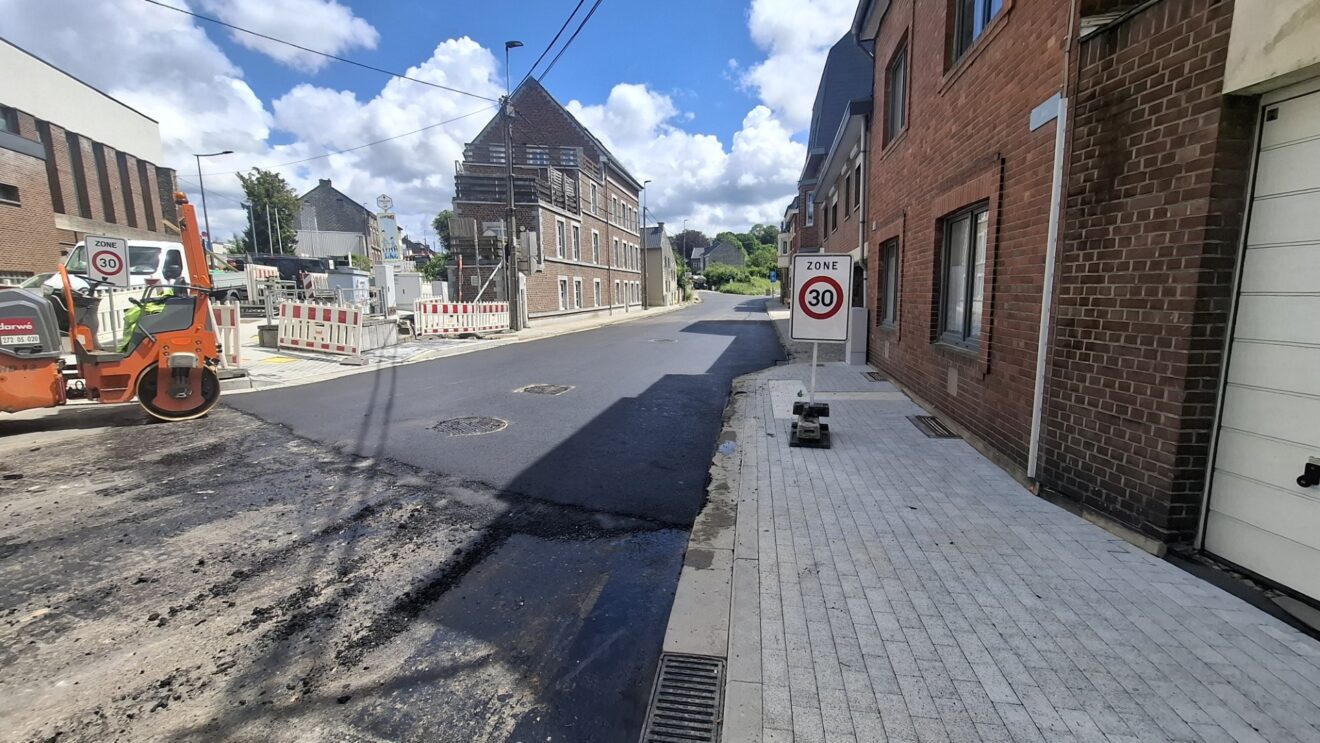

In der 34. Kalenderwoche finden umfangreiche Asphaltarbeiten im Schilsweg und am Kreisverkehr Haasstraße-Frankendelle-Malmedyer Straße statt, die einen signifikanten Einfluss auf den Verkehr haben werden.
Ablauf der Arbeiten
Die Baumaßnahmen haben im Frühjahr 2024 begonnen. Die Ausführung ist in acht Abschnitten vorgesehen, um den Verkehr durchgehend bestmöglich aufrecht zu erhalten. Hierbei wird ein Abschnitt weitestgehend fertiggestellt, ehe der nächste in Angriff genommen wird.

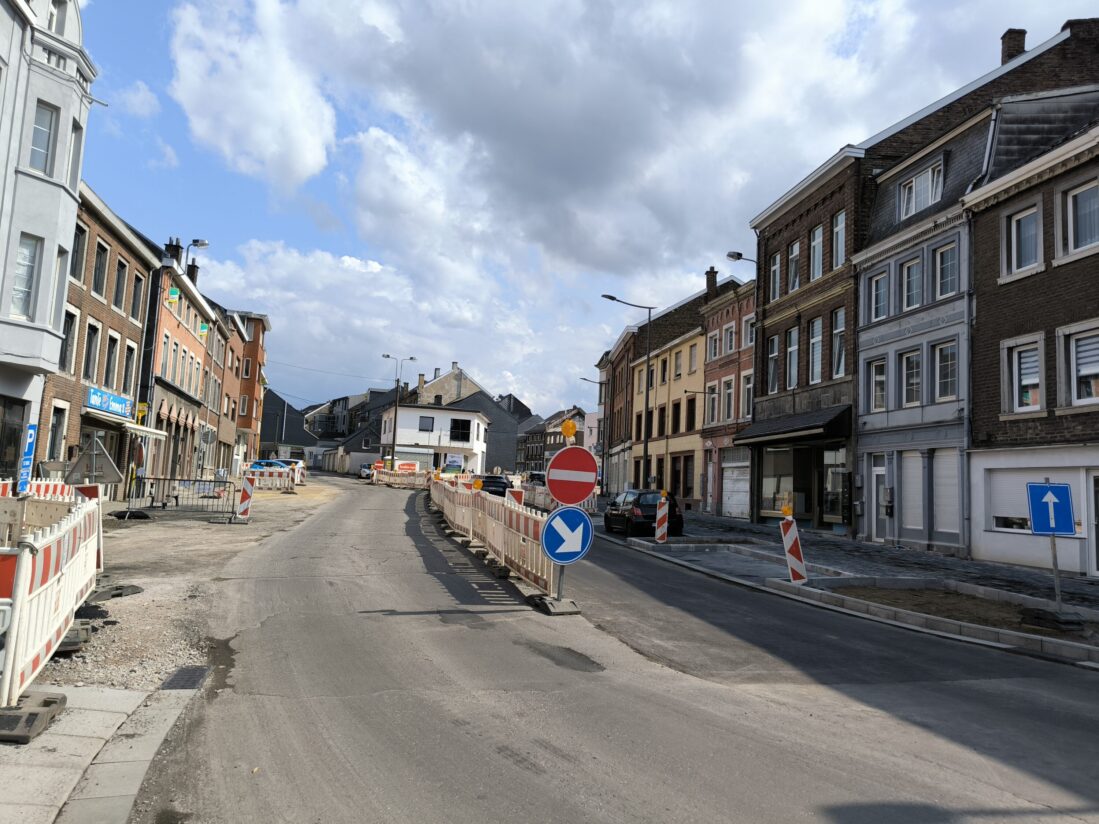

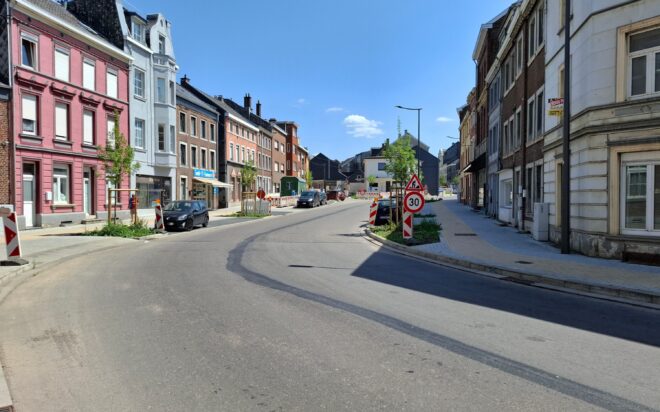

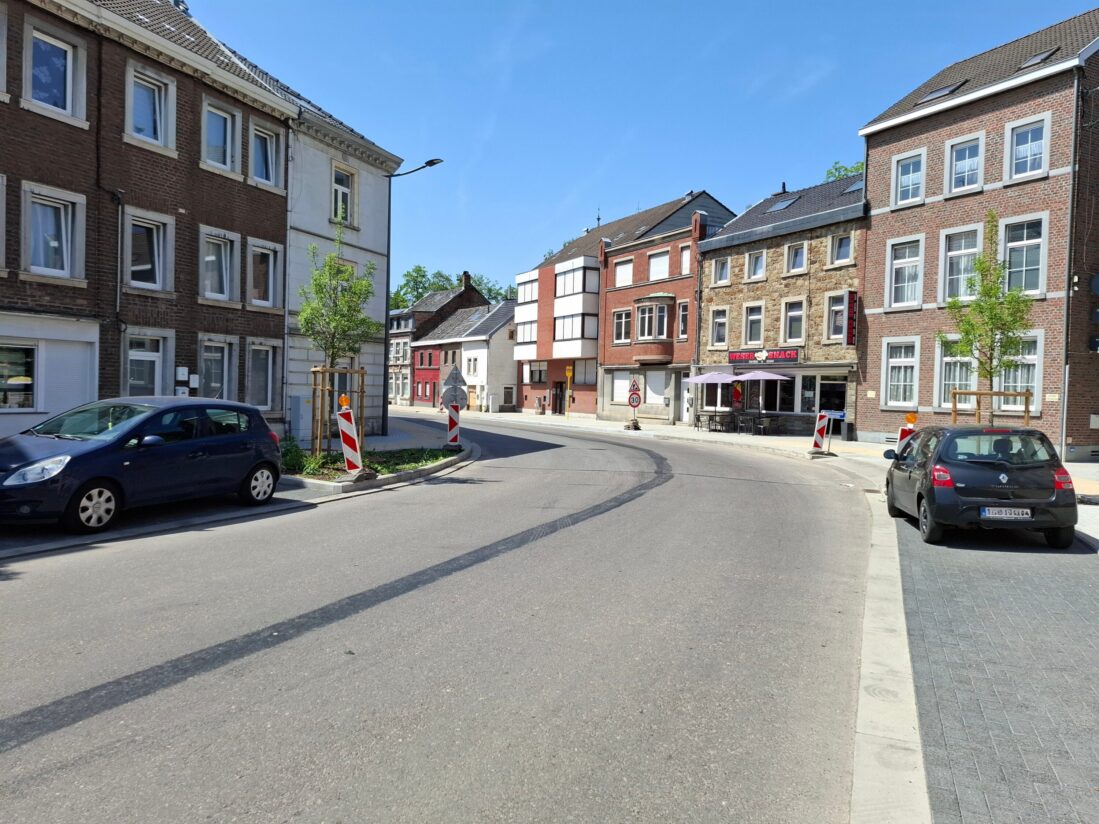

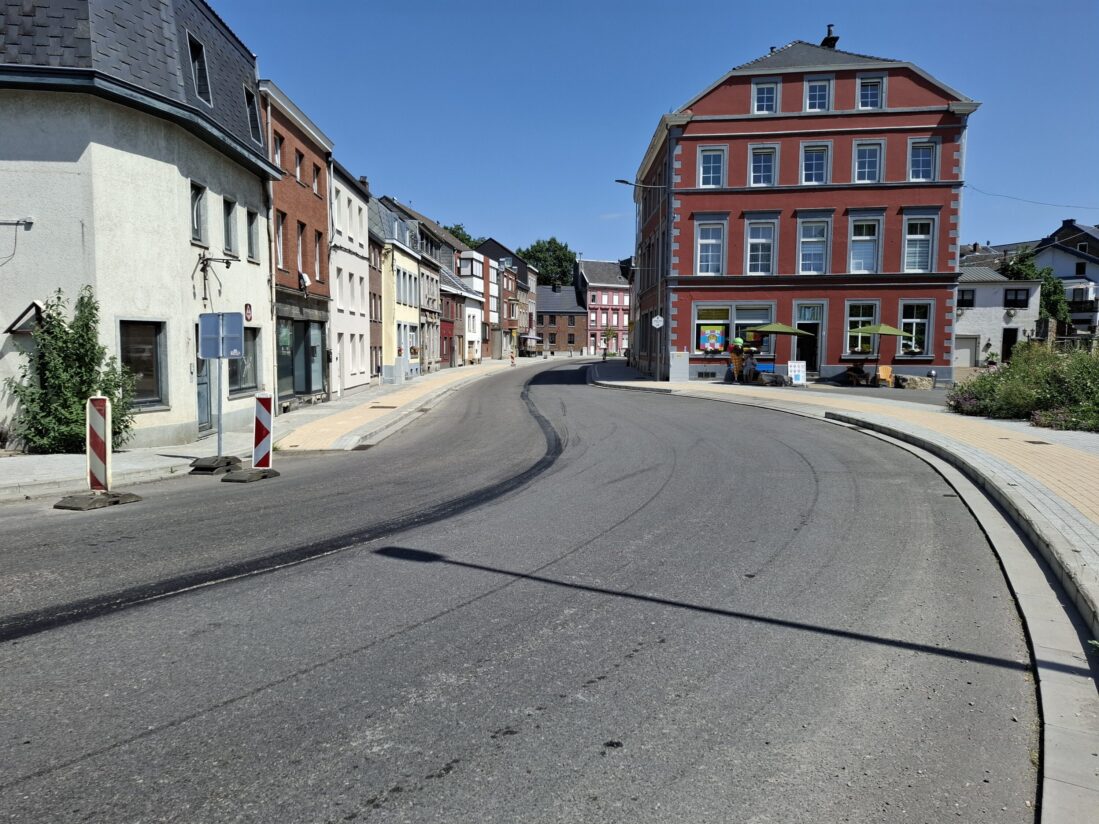

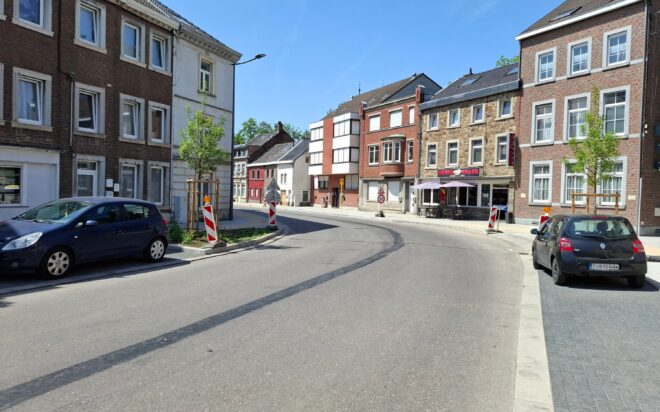

Die Arbeiten beginnen an der Weserbrücke und setzen sich in Richtung Monschauer Straße fort. Voraussichtlich kommt lediglich für die ersten Bauabschnitte, zwischen Weserbrücke und Kreuzung Bellmerin, eine Baustellenampel zum Einsatz.
Während der weiteren Bauphasen wird der Schilsweg einspurig in Richtung Monschau befahrbar bleiben. Der Verkehr aus der Gegenrichtung wird über die Achse Haagenstraße/Bellmerin umgeleitet.

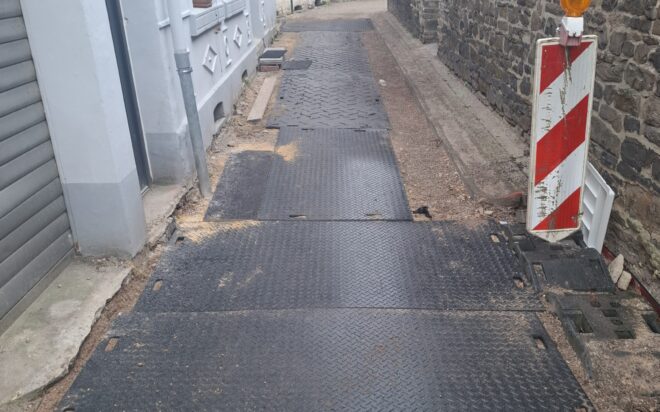

Die Erreichbarkeit für Anwohner und Geschäfte bleibt durchgehend gewährleistet, zeitweilig jedoch lediglich zu Fuß. Die Abfallentsorgung sowie die Post- und Paketzustellung werden ebenfalls fortlaufend sichergestellt.
Team & Partner
Haben Sie Fragen an einen Versorger oder zum Ablauf der Arbeiten?
• Kanalbauarbeiten:
AIDE/SPGE – www.aide.be – 04/234.96.96
• Straßenbauarbeiten Schilsweg:
Öffentlicher Dienst der Wallonie – Mobilität Infrastruktur – www.spw.wallonie.be – 087/32.31.31
• Straßenbauarbeiten Fremereygasse, obere & untere Haagenstraße, Bellmerin:
Stadt Eupen – www.eupen.be – 087/59.58.41
• Projektautor / Bauüberwachung:
Ingenieurbüro Berg – www.bureauberg.be – 087/56.09.15
• Stromverteilungsnetz:
ORES – www.ores.be – 078/15.78.01
• Gasverteilungsnetz:
RESA – www.resa.be – 04/220.12.11
• Wasserverteilungsnetz:
SWDE – www.swde.be – 087/87.87.88
• Glasfasernetz:
Glasfaser Ostbelgien – www.gofiber.be – hello@gofiber.be
